渠箱开闸成效丰,污涝同治水脉通——涌尾涌渠箱顺利打开截污闸

发布日期:2022-01-12  浏览次数:-

  近日,随着关闭多年的涌尾涌渠箱拍门顺利拆除,“开闸”任务胜利完成了,凝聚了后航道片区清污分流工程(居士地涌渠箱、菩提涌渠箱、瑶头涌渠箱、涌尾涌渠箱、探梅涌渠箱、乐善涌渠箱)各参建单位22个月以来的汗水及心血,彰显了水务人的忠诚与担当,更是回应了市民对河涌治污和解决内涝的殷切期盼。经生态环境部华南环科所评定,涌尾涌渠箱水质指标合格、已达到清污分流标准,标志着涌尾涌流域完成了从“雨污合流”到“雨污分流”的蜕变。

  曾经的“她”

  涌尾涌渠箱建于上世纪80年代,合流排口多达245个,渠箱晴天积水严重,氨氮值高达56mg/L。将排污和行洪重任一肩挑的“她”,早已不堪重负,难以兼顾:一方面是积水影响过流能力,低洼区域在暴雨期间积水甚至达到40厘米;另一方面是积存污水通过雨水收集口外溢臭气,开闸排涝又导致积存污水携带垃圾污染马涌,对周边居民生活造成极大影响。

  蜕变的“她”

  面对涌尾涌流域排水系统不完善、雨天涌水黑臭、部分区域内涝等“陈年旧账”,海珠区水务局在工程攻坚战中落实“硬要求”、拿出“硬措施”、展现“硬作风”。

  一是采用了先进可靠的施工工艺,克服了老城区巷道狭窄、地下管线复杂、施工作业空间不足的难题。例如在狭窄的复兴南巷和管线复杂的杏坛大街、杏园大街路口采用顶管施工,顺利打通了超过150米的施工瓶颈管段,畅通了污水输送大动脉。

  二是通过科学的注浆技术,全力保障周边建筑及道路安全。针对涌尾涌渠箱流域的地下流砂段房屋密度大、基础老旧的问题,采用“双液浆”注浆处理,最大限度减少水土流失,保障周边建筑安全及道路稳定性,同时减少破除道路给居民带来的噪音、扬尘、交通堵塞等不良影响。

  三是聘请专业蛙人进行高水位接驳施工。由于施工点位处海珠区繁华区域,人口密度大,商业、服务业发达,下游宝岗大道污水主干管长期处于高水位运行。为了不影响现状市政排水设施运营,聘请了专业蛙人进行污水主管接驳施工。

  四是贯彻以人民为中心的发展思想,高效优质地实现惠民目标,全力降低施工期间的“阵痛”。通过加大工程投入,确保施工质量,加快工程推进,高峰期的施工人员超过320人。在交通压力大的区域,聘请了专业交通疏解人员进行24小时交通疏导。

网站信息上报表单(1月4日) - 副本1391.png

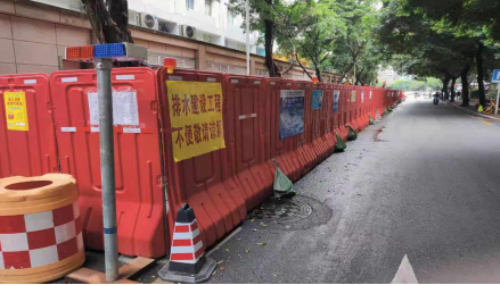

工程施工围蔽

网站信息上报表单(1月4日) - 副本1406.png

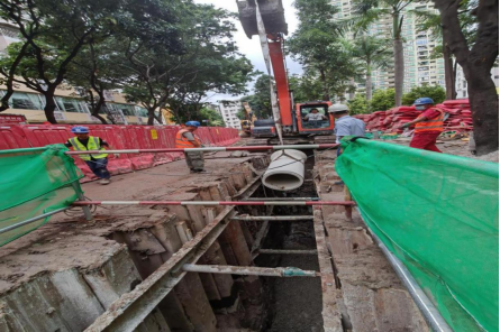

施工现场

  如今的“她”

  道阻且长,行则将至。秉持雨污分流、污涝同治的理念,经过六百多天的奋战,海珠区新建污水管网11.6公里、雨水管网6.1公里,改造渠箱排口243个,封堵排污口12个,创建排水达标单元37个,让污水入管、雨水出涌,实现污水处理系统“提质增效”,渠箱水质显著提升,整治后的渠箱氨氮值从56mg/L下降到1.5mg/L。同时,拆除了渠箱末端拍门前的溢流墙和4个拍门,彻底畅通行洪通道,有效解决内涝问题。

网站信息上报表单(1月4日) - 副本1624.png

施工前的易涝区域

网站信息上报表单(1月4日) - 副本1633.png

施工后的易涝区域

  将来的“她”和“她们”

  心有所向,未来可期。海珠区水务局将继续以“忠诚、干净、担当,科学、求实、创新”的精神做好这一份新时代人民对美好生活期盼的答卷,保持激情、铆足干劲、凝聚力量全面推进合流渠箱清污分流工程,让“她”变成“她们”。涌尾涌渠箱的成功开闸,是实现海珠区河涌长制久清的又一里程碑。从开闸先锋的北降涌,到承上启下的涌尾涌,再到全区73条渠箱全部达标开闸的目标,海珠水务人始终坚持不懈。截至12月10日,经生态环境部华南环科所评定,海珠区已有56条渠箱完成清污分流整治,完成数量排在全市第一。

网站信息上报表单(1月4日) - 副本1909.png

海珠区副区长苏明庆同志督导检查

网站信息上报表单(1月4日) - 副本1927.png

施工前拍门未拆除照片

网站信息上报表单(1月4日) - 副本1948.png

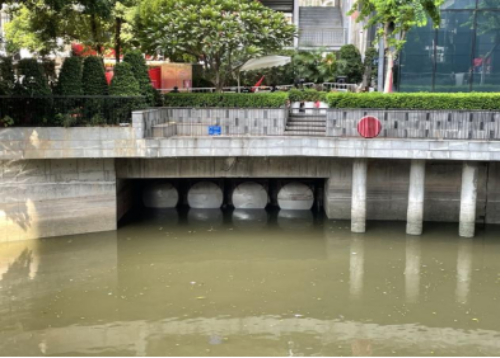

施工后拍门拆除照片
